近日,金上—湖北±800千伏特高压直流输电工程迎来关键节点,工程落点国网湖北直流公司特高压永兴换流站正式启动双极低端直流系统端对端带电调试。这标志金沙江上游的水电通过这条特高压能源动脉首次抵达湖北。

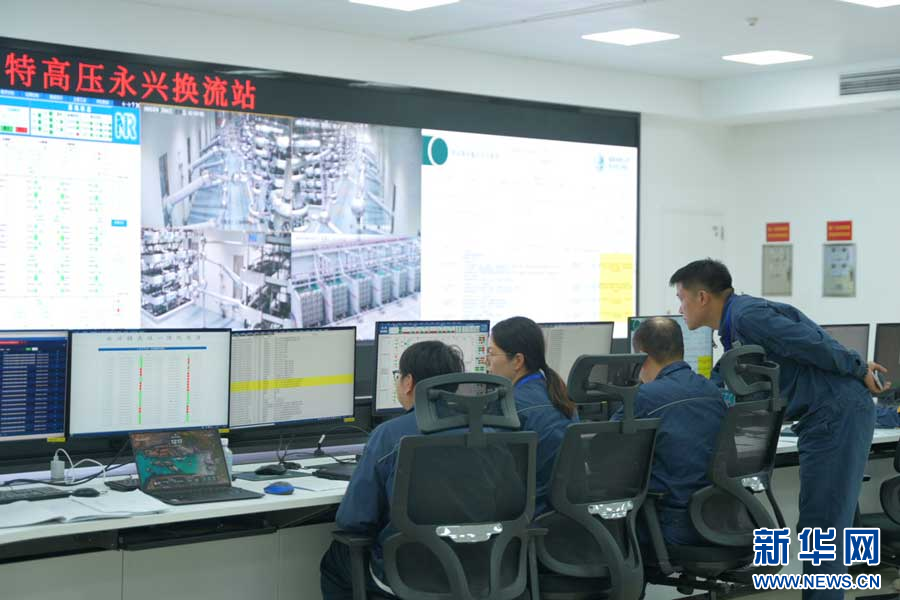

图为特高压永兴换流站运维人员在主控室对操作票步骤进行检查
此前,国网湖北直流公司已牵头完成了特高压永兴换流站500千伏交流系统调试并带电运行接入湖北500千伏交流主网,并完成站内系统调试为直流系统调试做好充分准备。此次直流低端系统调试的启动,是该工程又一重要里程碑节点。
此次双极低端直流系统调试主要包括直流场、双极低端换流变、双极低端阀厅及相关辅助系统的带电联调,计划开展直流端对端系统调试项目200余项,预计8月中下旬完成调试工作。

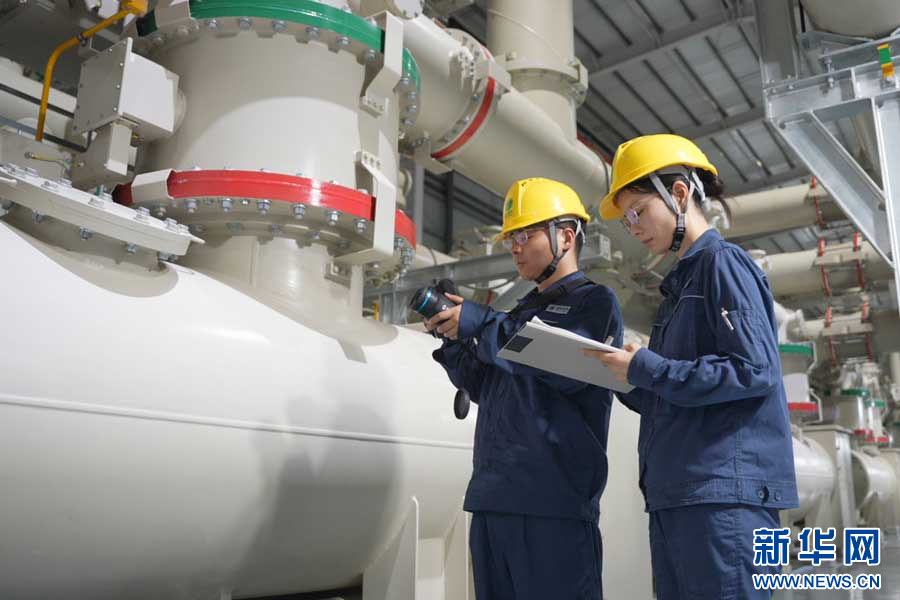

图为特高压永兴换流站运维人员对换流变进线开关带电后红外测温
金永直流是世界上首个采用送端分址级联接线的直流输电工程,送端分别位于四川康甘换流站和西藏昌都换流站,途径西藏、四川、重庆、湖北,线路全长1901公里,额定输送容量800万千瓦,可以将金沙江上游两地水电能源送入湖北。同时直流运行方式非常灵活,共有77种,是常规特高压直流的1.7倍。
为保障本次调试顺利推进,国网湖北直流公司组织特高压永兴换流站提前完成直流设备的分系统调试方案编制及模拟演练。“我们围绕双极低端换流变、换流阀和直流场制定专项调试流程,通过分系统调试细化责任分工,确保每个环节精准无误。”特高压永兴换流站站长田忠说。
据了解,该工程低端调试完成后将进行高端调试,计划年内投运,投运后预计每年可将金沙江上游的水、风、光等约400亿千瓦时的清洁电能输送至湖北,每年可替代燃煤超过1700万吨、减少二氧化碳排放约3400万吨,大幅提高华中地区绿电比例,显著提升湖北地区电力供应可靠性。(孙超、张雨、欧阳雷)
